태양광 발전소 예초는 통상 연 2~3회, 풀이 모듈 아래 끝에 닿기 전에 하는 것이 기준입니다. 방치하면 풀 그늘로 발전량이 떨어지고, 부분 음영이 길어지면 모듈이 상하는 핫스팟으로 이어질 수 있습니다. 이 글은 예초가 발전량에 미치는 영향부터 시기와 횟수를 정하는 기준, 직접 작업과 업체 의뢰의 비교, 회당 예상 비용까지 정리했습니다.
예초를 미루면 생기는 일
예초는 미관 문제가 아니라 수익과 안전의 문제입니다. 풀이 자라면 순서대로 이런 일이 생깁니다.
- 발전량 저하 — 풀 그늘이 모듈 아래쪽에 걸리면 그 모듈만이 아니라 직렬로 연결된 구간(스트링) 전체의 출력이 함께 떨어집니다. 그늘 면적보다 손실이 훨씬 큰 이유입니다.
- 핫스팟(모듈 손상) — 부분 그늘이 오래 지속되면 가려진 셀이 저항이 되어 열이 몰립니다. 방치하면 모듈 수명이 줄고, 심하면 소손·화재로 이어질 수 있습니다.
- 설비 주변 위험 — 웃자란 풀은 통풍을 막아 여름철 설비 온도를 올리고, 케이블 주변으로 설치류·뱀이 모이는 원인이 됩니다.
- 가을철 화재 위험 — 말라 죽은 풀은 불쏘시개입니다. 가을 마지막 예초를 권하는 이유입니다.
- 점검 접근성·민원 — 풀에 덮인 발전소는 점검이 늦어지고, 주변 농지·이웃 민원의 원인이 되기도 합니다.
1년에 몇 번, 언제 해야 하나

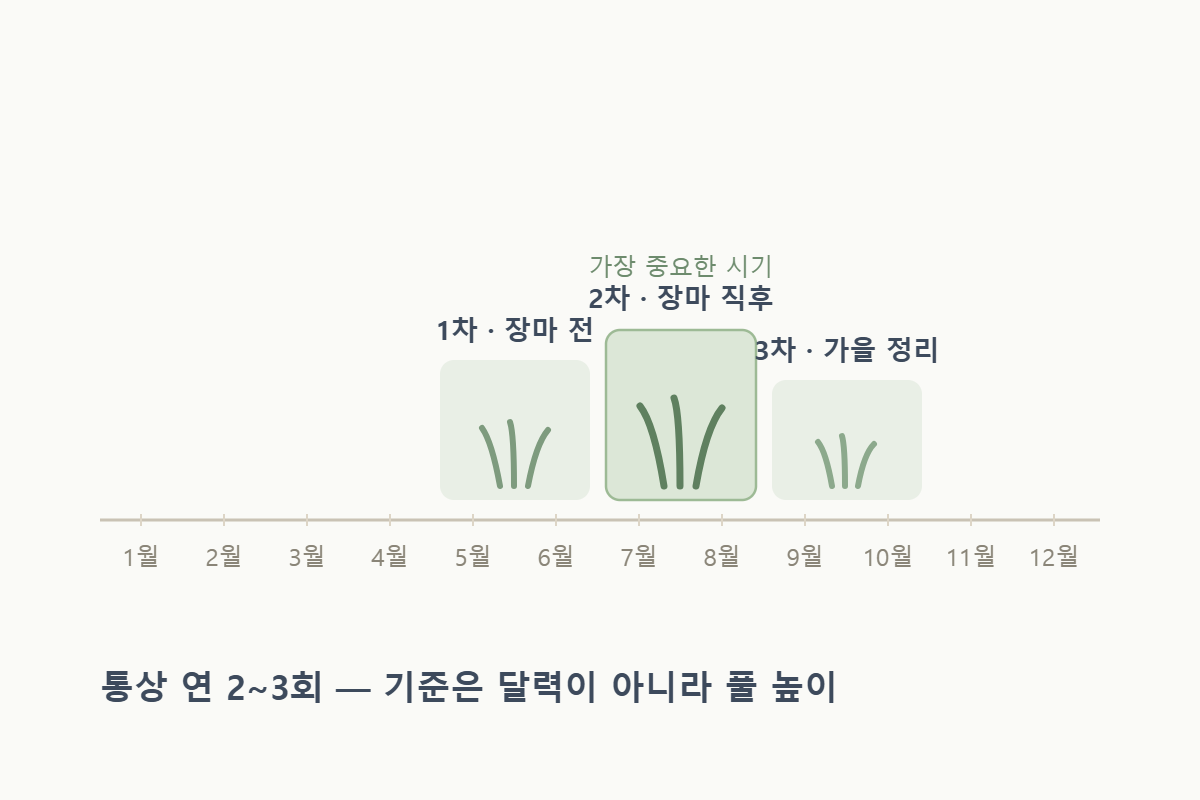

정답은 횟수가 아니라 풀 높이입니다. 풀이 모듈 아래 끝(지면에서 모듈까지의 이격 높이)에 닿기 전에 자르는 것이 기준이고, 이 기준을 달력에 옮기면 대개 연 2~3회가 됩니다.
| 회차 | 시기(통상) | 목적 |
|---|---|---|
| 1차 | 5~6월 (장마 전) | 본격 성장 전 정리 — 장마철 폭풍 성장의 출발선을 낮춤 |
| 2차 | 7~8월 (장마 직후) | 가장 중요한 작업. 장마 후 풀이 가장 빠르게 자라는 시기 |
| 3차 | 9월~10월 초 | 가을 정리 — 마른 풀 화재 예방, 월동 전 마무리 |
강수량이 많은 해나 남부 지역, 마사토 없이 조성된 부지는 횟수가 늘 수 있습니다. 반대로 방초시트가 깔린 부지는 횟수가 줄어듭니다.
직접 할까, 맡길까
소규모 부지에 예초기 경험이 있고 자주 오갈 수 있다면 직접 작업도 방법입니다. 다만 발전소 예초는 밭 예초와 다른 위험이 있습니다 — 날에 튄 돌 하나가 모듈을 깨면, 아낀 예초비보다 수리비가 훨씬 큽니다.
| 구분 | 직접 작업 | 업체 의뢰 |
|---|---|---|
| 비용 | 장비·기름값 수준 | 회당 비용 발생 (연 계약 시 회당 비용 절감 여지) |
| 위험 | 돌 튐→모듈 파손, 케이블 절단, 폭염·벌 쏘임 | 업체 책임 범위·보험으로 분산 (계약 전 확인) |
| 품질 | 경험에 따라 편차 | 모듈 주변 보호 작업·마무리 수준이 일정 |
| 시간 | 왕복+반나절 이상 | 일정 협의로 해결, 전후 사진·영상으로 확인 |
| 적합 | 소규모·근거리·유경험 | 원거리 소유주, 중형 이상 부지, 기록 남기고 싶을 때 |
흔히 놓치는 위험이 하나 더 있습니다 — 말벌집입니다. 여름을 지난 풀숲이나 구조물 아래에서는 예초 중에 말벌집이 발견되는 일이 드물지 않고, 119를 불러 제거한 뒤에야 작업을 잇는 경우도 자주 있습니다. 직접 작업이라면 생각지 못한 큰 위험이고, 업체에 맡기더라도 작업이 지연될 수 있는 변수이니 알아두는 것이 좋습니다.
예방형 대안도 있습니다. 방초시트·제초매트는 초기 비용이 들지만 예초 횟수를 줄여 장기적으로 절감이 되는 경우가 많고, 제초제는 비용이 가장 낮지만 배수로·주변 농지·민원 문제가 있어 부지 여건을 따져 신중하게 판단해야 합니다.
비용은 어떻게 정해지나 (2026년 9월 기준)
예초비는 부지 조건에 따라 편차가 커서, 보통 현장 상황이나 사진을 보고 견적으로 정해집니다. 2026년 9월 기준으로는 300평 부지 기준 회당 25만 원 안팎을 평균적인 수준으로 볼 수 있습니다. 다만 아래 변수에 따라 달라지므로, 정확한 금액은 부지 사진과 함께 견적을 받아 비교하는 것이 가장 빠릅니다.
| 가격을 가르는 변수 | 영향 |
|---|---|
| 부지 면적 | 클수록 총액은 늘고 단위 면적당 비용은 낮아지는 경향 |
| 풀 상태(방치 기간) | 허리 높이 이상 방치 시 작업 시간이 배로 — 비용 상승의 최대 요인 |
| 경사·장애물 | 경사지, 조밀한 어레이 간격은 기계 작업이 어려워 인력 비중이 커짐 |
| 접근성 | 차량 진입 불가 시 장비 운반 비용 추가 |
| 폐초 수거 여부 | 베고 두는지, 수거·반출까지인지에 따라 차이 |
팁: 연 2~3회를 묶은 연 계약이 회당 비용이 낮은 경우가 많습니다. 매번 업체를 새로 찾는 수고도 함께 줄어듭니다.
업체에 맡길 때 확인할 것 4가지
- 설비 파손 시 책임 범위 — 돌 튐으로 인한 모듈 파손 등을 어디까지 책임지는지, 보험 여부를 계약 전에 확인합니다.
- 작업 전후 사진·영상 제공 — 원거리 소유주에게는 사실상 필수입니다. 업체에 따라 작업 전후를 영상으로 담아 보내주는 곳도 있습니다.
- 케이블·접속함 주변 처리 방식 — 날이 닿으면 안 되는 구역을 어떻게 작업하는지(수작업 여부) 물어보세요.
- 폐초 처리 포함 여부 — 견적에 포함인지 별도인지 확인합니다.
올해 마지막 예초가 남았다면, 부지 사진과 면적을 적어 예초 무료 견적 받기에 남겨 보세요. 조건이 맞는 검증된 업체가 견적을 보내드립니다. 요청은 무료입니다.
